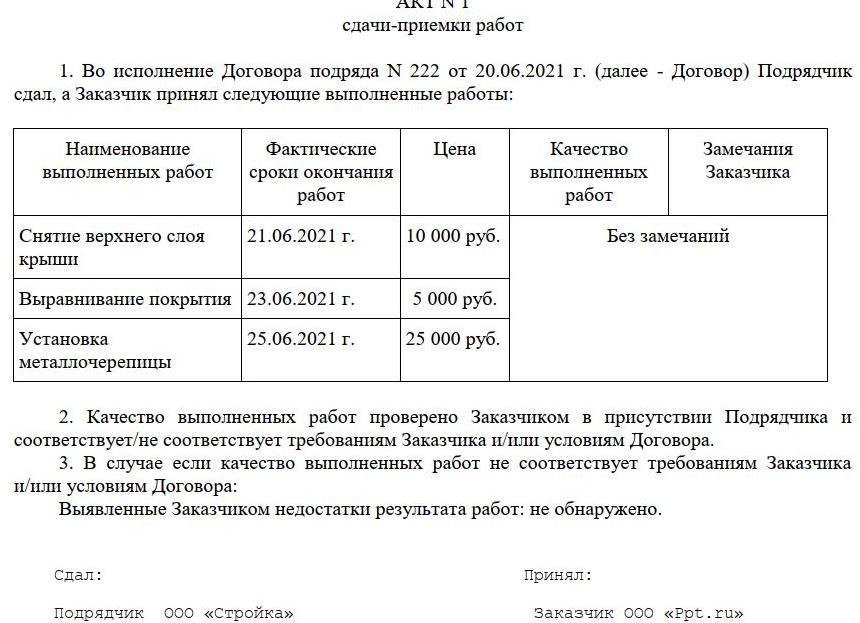

Приемка работ по договору подряда

ПОРЯДОК СДАЧИ И ПРИЕМКИ РАБОТ

6.1. Приемка выполненных работ по Объекту производится Заказчиком на основании предоставленного Подрядчиком акта о приемке выполненных работ (форма КС-2) с учетом коэффициента снижения по результатам осуществления закупки, составленного на основании журнала учета выполненных работ (форма № КС-6а) с приложением подтверждающей исполнительной документации.

6.2. По окончании выполнения всех работ, предусмотренных контрактом, Подрядчик обязан сообщить Заказчику о готовности к сдаче результата выполненных по контракту Работ и представить Заказчику в срок не позднее 5 рабочих дней с момента окончания срока выполнения работ четыре экземпляра отчетной и исполнительной документации.

6.2.1. До подписания акта приёмки законченных работ по ремонту передать Заказчику исполнительную документацию, включая журналы учёта, необходимые для выполнения работ при ремонте объекта:

Развернутый перечень необходимой документации для сдачи и приемки работ:1. Общий журнал работ (по форме, утверждённой приказом Ростехнадзора от 12.01.2007 № 7)

2. Журнал испытания проб асфальтобетонных смесей, взятых из смесителя.

3. Журнал испытания образцов, взятых из асфальтобетонного покрытия.

4. Акты освидетельствования скрытых работ с приложением ведомостей промеров, паспортов качества на используемые материалы, исполнительных схем производства работ.

5. Журнал укладки асфальтобетонной смеси.

6. Журнал укатки асфальтобетонной смеси.

7. Журнал входного контроля материалов и изделий.

8. Протоколы лабораторных испытаний материалов, сертификаты соответствия.

Обеспечить разработку и представление предусмотренной действующим законодательством документации на завершённый ремонтом объект:

9.Акт о приемке выполненных работ (форма № КС-2 )

1. Гарантийный паспорт (Приложение 1 к распоряжению Минтранса России от «07» мая 2003г. № ИС-414-р).

2. Акт приёмки законченных работ по ремонту с приложениями (Форма А-1 согласно ВСН 19-89)

6.3. Подрядчик письменно подтверждает Заказчику, что данные комплекты документации полностью соответствуют фактически выполненным работам.

6.4. Передача оформленной в установленном порядке отчетной документации осуществляется сопроводительными документами Подрядчика.

6.5. Подрядчик в соответствии с требованиями настоящего контракта передает Заказчику выполненные Работы.

6.6. Для проверки выполненных Подрядчиком Работ, предусмотренных контрактом, в части их соответствия условиям контракта Заказчик обязан провести экспертизу в соответствии с Федеральным законом № 44-ФЗ.

В случае, если по результатам такой экспертизы установлены нарушения требований контракта, не препятствующие приемке выполненных Работ, в заключение могут содержаться предложения об устранении данных нарушений, в том числе с указанием срока их устранения.

Заказчик вправе не отказывать в приемке выполненных Работ в случае выявления несоответствия таких Работ условиям контракта, если выявленное несоответствие не препятствует приемке Работ и устранено Подрядчиком.

6.7. Заказчик в течение 10 (десяти) рабочих дней со дня получения от Подрядчика извещения о готовности к сдаче результата выполненных по контракту Работ, а так же исполнительной и отчетной документации осуществляет приемку выполненных Работ и, в случае установления полного соответствия выполненных Работ требованиям настоящего контракта, направляет Подрядчику подписанный акт о приемке выполненных работ (форма № КС-2).

6.8. Акт о приемке выполненных работ (форма № КС-2) подписывается представителями Подрядчика и Заказчика с расшифровкой подписи, заверяется печатями Подрядчика и Заказчика. В случае если акт о приемке выполненных работ (форма № КС-2) подписан не уполномоченными лицами, отсутствует расшифровка подписей, отсутствуют печати Подрядчика и Заказчика, акт о приемке выполненных работ (форма № КС-2) считается неподписанным, а Работы непринятыми.

6.9. В случае обнаружения Заказчиком при проведении приемки Работ недостатков в выполненной Работе Заказчик в указанный выше срок направляет Подрядчику мотивированный отказ от приемки Работ с указанием перечня выявленных недостатков в выполненных Работах, который составляется, в том числе, с учетом отраженного в заключении по результатам экспертизы выполненных Работ предложения экспертов, экспертных организаций, если таковые привлекались для ее проведения.

6.10. Исправление недостатков, допущенных Подрядчиком и выявленных при сдаче-приемке Работ, осуществляется в срок, согласованный с Заказчиком. Исправление недостатков (дефектов) и организация повторной приемки производится за счет собственных средств Подрядчика.

6.11. По решению Заказчика для приемки выполненных Работ может создаваться приемочная комиссия, которая состоит не менее чем из пяти человек (в случае создания приемочной комиссии подписывается всеми членами приемочной комиссии и утверждается Заказчиком).

В случае привлечения Заказчиком для проведения экспертизы экспертов, экспертных организаций при принятии решения о приемке или об отказе в приемке выполненных Работ приемочная комиссия должна учитывать отраженные в заключении по результатам указанной экспертизы предложения экспертов, экспертных организаций, привлеченных для ее проведения.

6.12. Сдача законченных работ по ремонту Объекта Подрядчиком и приемка его Заказчиком оформляется Актом приемки законченных работ по ремонту Объекта, подписанным обеими Сторонами.

6.13. При сдаче Работы Заказчику Подрядчик обязан сообщить ему о требованиях, которые необходимо соблюдать для эффективного и безопасного использования результатов Работы.

6.14. Риски случайной гибели или случайного повреждения Объекта/результата выполненных Работ переходят от Подрядчика к Заказчику с момента подписания Актом приемки законченных работ по ремонту Объекта.

Приемка работ по договору строительного подряда

Здравствуйте.

Статья 753. Сдача и приемка работ

1. Заказчик, получивший сообщение подрядчика о готовности к сдаче результата выполненных по договору строительного подряда работ либо, если это предусмотрено договором, выполненного этапа работ, обязан немедленно приступить к его приемке.

2. Заказчик организует и осуществляет приемку результата работ за свой счет, если иное не предусмотрено договором строительного подряда.

В предусмотренных законом или иными правовыми актами случаях в приемке результата работ должны участвовать представители государственных органов и органов местного самоуправления.

3. Заказчик, предварительно принявший результат отдельного этапа работ, несет риск последствий гибели или повреждения результата работ, которые произошли не по вине подрядчика.

4. Сдача результата работ подрядчиком и приемка его заказчиком оформляются актом, подписанным обеими сторонами. При отказе одной из сторон от подписания акта в нем делается отметка об этом и акт подписывается другой стороной.

Односторонний акт сдачи или приемки результата работ может быть признан судом недействительным лишь в случае, если мотивы отказа от подписания акта признаны им обоснованными.

5. В случаях, когда это предусмотрено законом или договором строительного подряда либо вытекает из характера работ, выполняемых по договору, приемке результата работ должны предшествовать предварительные испытания. В этих случаях приемка может осуществляться только при положительном результате предварительных испытаний.

6. Заказчик вправе отказаться от приемки результата работ в случае обнаружения недостатков, которые исключают возможность его использования для указанной в договоре строительного подряда цели и не могут быть устранены подрядчиком или заказчиком.

Энциклопедия решений. Сдача и приемка работ по договору строительного подряда

Сдача и приемка работ по договору строительного подряда

Приемка результата выполненных работ является одной из основных обязанностей заказчика по договору подряда (п. 1 ст. 740 ГК РФ). Заказчик обязан немедленно после получения сообщения подрядчика о готовности к сдаче результата выполненных по договору строительного подряда работ (этапа работ) приступить к его приемке (п. 1 ст. 753 ГК РФ). Сдача результата работ подрядчиком и приемка его заказчиком оформляются актом, подписанным обеими сторонами. При отказе одной из сторон от подписания акта в нем делается отметка об этом и акт подписывается другой стороной (п. 4 ст. 753 ГК РФ). В этом случае односторонний акт является доказательством исполнения подписавшей его стороной обязанностей, предусмотренных ст. 753 ГК РФ, если мотивы отказа второй стороны от подписания акта являются необоснованными (постановления АС Уральского округа от 14.12.2015 N Ф09-8288/15, АС Северо-Западного округа от 28.07.2015 N Ф07-4471/15). Если мотивы отказа от подписания акта признаны судом обоснованными, односторонний акт сдачи или приемки результата работ может быть признан судом недействительным (п. 4 ст. 753 ГК РФ). В частности, ненадлежащее исполнение подрядчиком обязанности по извещению заказчика о завершении работ и вызову его для участия в приемке результата работ лишает его возможности ссылаться на уклонение заказчика от приемки работ и требовать их оплаты на основании одностороннего акта сдачи результата работ (п. 8 Информационного письма Президиума ВАС РФ от 24.01.2000 N 51, далее — Информационное письмо). Как разъяснено в п. 14 Информационного письма, требования, основанные на одностороннем акте (в частности требование подрядчика о взыскании стоимости выполненных работ), рассматриваются одновременно с требованиями о признании недействительным одностороннего акта приемки результата работ (при наличии таковых).

Заказчик обязан оплатить фактически выполненные работы по согласованной цене, при этом подписание акта приемки работ без замечаний само по себе не лишает заказчика права представить суду возражения по объему и стоимости работ, равно как и по качеству отдельных работ, включенных в акт (п.п. 12, 13 Информационного письма, постановления АС Дальневосточного округа от 02.08.2016 N Ф03-3243/16, АС Северо-Кавказского округа от 17.11.2016 N Ф08-8401/16).

По смыслу положений ГК РФ о подряде наличие у заказчика замечаний в отношении качества выполненных работ может рассматриваться в качестве основания для отказа от оплаты выполненных подрядчиком работ либо если заказчик отказался от исполнения договора и потребовал возмещения своих убытков вследствие того, что отступления в работе от условий договора подряда или иные недостатки результата работы в установленный заказчиком разумный срок не были устранены подрядчиком (п. 3 ст. 723 ГК РФ), либо если недостатки являются существенными и неустранимыми. Последнее обстоятельство в силу п. 6 ст. 753 ГК РФ дает заказчику право отказаться от приемки результата работ. Если выявленные в ходе приемки результата выполненной работы недостатки не являются существенными, наличие таких недостатков само по себе не является достаточным основанием для отказа заказчика от приемки работ и их оплаты. В таких случаях заказчику предоставляются альтернативные способы защиты нарушенного права в виде предъявления к подрядчику требований о безвозмездном устранении недостатков в разумный срок, соразмерного уменьшения установленной за работу цены, возмещения своих расходов на устранение недостатков, когда право заказчика устранять их предусмотрено в договоре подряда (постановления АС Уральского округа от 16.11.2015 N Ф09-277/15, АС Поволжского округа от 05.08.2016 N Ф06-10512/16, АС Северо-Западного округа от 15.04.2016 N Ф07-15/16).

Согласно п.п. 2, 5 ст. 753 ГК РФ в предусмотренных законом или иными правовыми актами случаях в приемке результата работ должны участвовать представители государственных органов и органов местного самоуправления, а если это предусмотрено законом или договором строительного подряда либо вытекает из характера работ, приемке результата работ должны предшествовать предварительные испытания. В последнем случае приемка может осуществляться только при положительном результате предварительных испытаний (см. п. 7 Информационного письма, постановление АС Московского округа от 19.01.2016 N Ф05-16080/15), что, в частности, означает и невозможность составления подрядчиком одностороннего акта приемки в отсутствие обязательных в силу договора или закона испытаний результата работы (постановление АС Московского округа от 11.08.2014 N Ф05-7696/14).

Документальное оформление приемки-сдачи выполненных работ

Окончание процесса строительства любого объекта оформляется пакетом документов по передаче результатов всех произведенных работ от подрядчика заказчику. Существуют унифицированные формы документов по оформлению приемки-передачи работ, обязательные для использования всеми строительно-ремонтными организациями.

Правовые аспекты

Статьей 740 Гражданского кодекса РФ определено, что по договору строительного подряда подрядчик обязуется в установленный договором срок построить по заданию заказчика определенный объект либо выполнить иные строительные работы, а заказчик обязуется создать подрядчику необходимые условия для выполнения работ, принять их результат и уплатить обусловленную цену. Согласно ст. 753 ГК РФ заказчик, получивший сообщение подрядчика о готовности к сдаче результата выполненных работ или выполненного этапа работ, обязан немедленно приступить к его приемке. При этом в предусмотренных законодательством случаях в приемке результата работ должны участвовать представители государственных органов и органов местного самоуправления. Таким образом, позволяет осуществлять приемку-передачу работ либо по факту выполнения определенного объема работ либо поэтапно. При этом конкретный вариант сдачи объектов (этапов) должен быть определен в договоре подряда. В соответствии с п. 4 ст. 753 ГК РФ сдача результата работ подрядчиком и приемка его заказчиком оформляются актом, подписанным обеими сторонами. Кодексом предусмотрено, что в случае отказа одной из сторон от подписания акта в нем делается отметка об этом и акт подписывается другой стороной. При этом односторонний акт сдачи или приемки результата работ может быть признан судом недействительным лишь в случае, если мотивы отказа от подписания акта признаны им обоснованными. Согласно той же статье ГК РФ заказчик вправе отказаться от приемки результата работ только в случае обнаружения таких недостатков, которые исключают возможность использования объекта для указанной в договоре цели и не могут быть устранены подрядчиком или заказчиком. Следует обратить внимание, что при выполнении и сдаче результатов строительных работ по этапам (т. е. если этапы предусмотрены договором), заказчик, предварительно принявший результат отдельного этапа работ, несет риск последствий гибели или повреждения результата работ, которые произошли не по вине подрядчика. Если же поэтапная сдача работ не предусмотрена договором, то, несмотря на оформление акта приемки-передачи и признание в бухгалтерском учете подрядчика выручки от реализации СМР, в случае гибели или повреждения имущества ответственность за это все равно несет подрядчик. То есть, подписание промежуточных актов приемки работ не означает перехода к заказчику риска гибели объекта (п. 18 Информационного письма Президиума ВАС РФ от 24.01.00 №51).

Соответствие законодательству

Все хозяйственные операции, проводимые организацией, должны оформляться первичными учетными документами, на основании которых ведется бухгалтерский учет (). Создание, порядок и сроки передачи первичных учетных документов для отражения в бухгалтерском учете производятся согласно правилам документооборота организации (п. 5 ). Таким образом, для целей бухгалтерского учета первичным учетным документом будет являться подписанный сторонами акт приемки-передачи результатов работ. Аналогичная норма содержится и в ст. 272 Налогового кодекса РФ, регулирующей ведение налогового учета для целей исчисления налога на прибыль: датой осуществления материальных расходов признается дата подписания налогоплательщиком акта приемки-передачи работ (услуг). Этим документом (актом) обосновываются расходы у заказчика, который должен вести учет объемов работ, и времени их выполнения. Кроме того, не стоит забывать, что для признания затрат для целей налогообложения прибыли налогоплательщик должен подтвердить их экономическую оправданность. При этом экономически оправданные расходы – это затраты, обусловленные целями получения доходов, удовлетворяющие принципу рациональности и обусловленные обычаями делового оборота. Оформление результатов сдачи выполненных подрядчиком работ осуществляется по унифицированным формам, утвержденным , которым определен также и порядок их заполнения. Дополнительные разъяснения по порядку применения этих форм содержатся в . Согласно указанным документам Росстата для приемки выполненных подрядных работ применяется Акт по форме №КС-2, который по своей сути является расчетом стоимости выполненных работ за отчетный период. Так как, согласно ст. 709 ГК РФ стоимость выполненных работ определяется как издержки подрядчика плюс его вознаграждение, то форма КС-2 должна отражать полную стоимость выполненных работ с учетом вознаграждения подрядчика. Акт по форме №КС-2 составляется на основании данных Журнала учета выполненных работ (форма №КС-6а), который ведет подрядчик. На основании данных Акта о приемке выполненных работ заполняется Справка о стоимости выполненных работ и затрат (форма №КС-3), в которой выполненные работы и затраты отражаются исходя из договорной стоимости, с учетом общего объема работ, выполненных с начала строительства конкретного объекта. Данная справка служит для расчетов заказчиков с подрядчиками за выполненные работы. На основании этих первичных документов ведется бухгалтерский учет выручки, расходов на строительно-монтажные работы и их списание, определение стоимости основных средств и т. д. Нередко, в небольших строительных фирмах с малыми объемами работ задаются вопросом: обязательно ли составление сметной документации при заключении договора подряда? С одной стороны, в соответствии со ст. 743 ГК РФ цена работ определяется на основании сметы, а смета наравне с технической документацией определяет предмет договора, т. е. составляет его существенное условие. С другой стороны, отсутствие технической документации и сметы не является свидетельством недействительности договора (п. 5 Информационного письма Президиума ВАС РФ от 24.01.00 №51). Но в любом случае при сдаче-приемке работ обязательно должны составляться акты и справки по формам №КС-2, КС-3. Поэтому, если данные акты и справки оформляются правильно, то нареканий со стороны контролирующих органов быть не должно даже при отсутствии сметы, поскольку в конечном итоге они сводятся к вопросу определения фактических затрат налогоплательщика. А в данных формах отражаются виды и стоимость всех произведенных по договору строительных работ. Рассмотрим подробнее порядок оформления документов при приеме-передаче результатов выполненных строительных работ.

Журналы учета выполненных работ (формы №КС-6, КС-6а)

Цена договора строительного подряда складывается из фактических затрат подрядчика и суммы причитающегося ему вознаграждения за выполнение работ. Цена работы может быть договорной или открытой. Договорная цена определяется договорной стоимостью объекта строительства. Открытая цена складывается из суммы принимаемых затрат, оцененных в текущих ценах, и прибыли подрядчика, согласованной в договоре на строительство. Все расходы, связанные со строительством объекта, должны учитываться в Журнале учета выполненных работ (форма №КС-6а). Он ведется исполнителем работ отдельно по каждому объекту строительства на основании единых норм и расценок для каждого конструктивного элемента или вида работ. Затем на его основе заполняется Общий журнал выполненных работ (форма №КС-6), который ведется в течение всего срока выполнения работ. Титульный лист Общего журнала выполненных работ заполняется до начала строительства генеральной подрядной строительной организацией с участием проектной организации и заказчика. При сдаче законченного строительством объекта в эксплуатацию Общий журнал выполненных работ предъявляется рабочей комиссии, и после приемки объекта передается на постоянное хранение заказчику или эксплуатационной организации. Общий журнал выполненных работ должен быть пронумерован, прошнурован, подписан руководителем и главным бухгалтером, а также скреплен печатью организации. Журнал учета выполненных работ (форма №КС-6а) – это основной документ, в котором отражаются последовательность, сроки выполнения и условия производства СМР. Учет выполненных работ ведется подрядчиком в накопительном порядке с самого начала строительства до полного завершения обязательств подрядчика по данному объекту строительства. При этом заказчик не только принимает выполненные работы, но и может контролировать процесс исполнения заказа. Применяется этот журнал для учета выполненных работ и является накопительным документом, на основании которого составляются Акт приемки выполненных работ по форме № КС-2 и Справка о стоимости выполненных работ и затрат по форме №КС-3.

Акт о приемке выполненных работ (форма №КС-2)

Форма №КС-2 «Акт о приемке выполненных работ» применяется для приемки выполненных подрядных строительно-монтажных работ производственного, жилищного, гражданского и другого назначения, когда подрядчик (субподрядчик) выполнил СМР и заказчик (генподрядчик) не имеет к ним претензий. Акт составляется на основании данных Журнала учета выполненных работ (форма №КС-6а) и подписывается уполномоченными представителями сторон (производителя работ и заказчика (генподрядчика)). Количество экземпляров акта определяется потребностями заказчика, подрядчика и иных заинтересованных лиц. Порядок, сроки приемки объектов и подписания актов выполненных работ устанавливаются в договоре по соглашению сторон, например, ежемесячно, после завершения каждого этапа работ (если в договоре предусмотрено, что строительство ведется в несколько этапов) или после завершения всех СМР. На основании актов по форме №КС-2 операции по реализации строительных работ в бухгалтерском и налоговом учете отражаются именно той датой, которая указана в акте. При этом сдача заказчику (прием от субподрядчика) выполненных работ без составления формы №КС-2 недопустима. Отсутствие акта, который необходим для учета доходов (расходов) организации, может рассматриваться как грубое нарушение правил учета доходов, расходов или объектов налогообложения (ст. 120 НК РФ) и влечет за собой наложение штрафа в размере 5000 руб. (в течение более одного налогового периода – в размере 15 000 руб.) В акте по форме №КС-2 отражаются перечень и объемы работ, выполненных подрядчиком за отчетный период, как собственными силами, так и силами субподрядчиков. Отчетный период определяется в договоре. Например, в договоре может быть записано, что подрядчик ежемесячно направляет заказчику вместе со счетом на оплату Акт о приемке выполненных работ по форме №КС-2. Этот документ подтверждает приемку заказчиком тех работ и по той стоимости, которые были определены сметой. На практике форма №КС-2 применяется не только как документ, подтверждающий факт приемки работ заказчиком. Эта форма может применяться как расшифровка объемов выполненных подрядчиком работ в целях определения стоимости работ, выполненных в данном отчетном периоде. Общая стоимость СМР по договору определяется на основании проектно-сметной документации. Система сметного ценообразования основана на определении базовой стоимости с учетом применяемых коэффициентов (индексов) пересчета сметной стоимости (утверждаемых соответствующими органами исполнительной власти). Эти коэффициенты пересчета сметной стоимости могут изменяться каждый месяц (или квартал). В таком случае заказчик и подрядчик будут ежемесячно вычислять стоимость объемов выполненных работ, исходя из действующих в данном месяце коэффициентов. Тогда форма №КС-2 составляется ежемесячно, даже если сдача выполненных работ не производится. В договоре необходимо определить именно такое предназначение ежемесячного подписания формы №КС-2 и указать, что факт ежемесячного подписания данного акта не свидетельствует о приемке работ заказчиком, а предназначен лишь для определения стоимости выполненных подрядчиком работ. Кроме того, в договоре надо определить, каким документом будет оформлена фактическая приемка результатов работ заказчиком, например актом по форме №КС-11. При таких условиях акт по форме №КС-2 не будет документом, на основании которого бухгалтер подрядной организации обязан отразить в бухгалтерском учете выручку от реализации выполненных работ.

Справка о стоимости выполненных работ и затрат (форма №КС-3)

На основании формы №КС-2 заполняется «Справка о стоимости выполненных работ и затрат» по форме №КС-3. Она составляется на выполненные в отчетном периоде СМР, работы по капитальному ремонту зданий и сооружений, другие подрядные работы и представляется субподрядчиком генподрядчику (генподрядчиком – заказчику). Справка составляется, как правило, в двух экземплярах. Один экземпляр – для подрядчика, второй – для заказчика (застройщика, генподрядчика). Выполненные работы и затраты в Справке отражаются исходя из договорной стоимости. Заполняя Справку по форме №КС-3, подрядчик переносит в нее итоговые данные из формы №КС-2. В графах 4, 5, 6 формы №КС-3 стоимость работ и затрат указывается соответственно: нарастающим итогом с начала выполнения работ, нарастающим итогом с начала года, отдельно за отчетный период. Данные приводятся в целом по стройке, с выделением данных по каждому входящему в ее состав объекту (пусковому комплексу, этапу). В строке «Итого» справки отражается итоговая сумма работ и затрат без учета НДС 2016 . Отдельной строкой указывается сумма НДС. В строке «Всего» указывается стоимость выполненных работ и затрат с учетом НДС. Оплата выполненных подрядчиком работ согласно ст. 746 ГК РФ производится заказчиком в размере, предусмотренном сметой, в сроки и в порядке, которые установлены законом или договором строительного подряда. Сметная (договорная) стоимость выполненных работ, их наименование и объем указываются в актах по формам №КС-2 и КС-3. Поэтому при оплате заказчиком выполненных подрядчиком работ у него должны быть в наличии обе формы – №КС-2 и КС-3. На практике, чаще всего, сначала производится приемка работ заказчиком, оформляется Акт приемки выполненных работ по форме №КС-2, а затем на основании этого акта подписывается Справка о стоимости выполненных работ и затрат по форме №КС-3, подтверждающая задолженность заказчика за выполненные подрядчиком и принятые объемы работ. После этого заказчик обязан произвести расчеты с подрядчиком. То есть, расчеты с заказчиком совпадают по времени с приемкой работ и с отражением подрядчиком выручки от реализации в учете. Однако не всегда наличие справки по форме №КС-3 означает, что состоялась приемка работ заказчиком и что выручка должна быть отражена в учете. Иными словами, составление и подписание сторонами справки по форме №КС-3 не во всех случаях предполагает безусловный расчет заказчика с подрядчиком на ее основании. Например, если договором не предусмотрен помесячный расчет заказчика с подрядчиком, то подписанная сторонами справка за календарный месяц на выполненный в этом месяце объем работ не является основанием для требования к заказчику оплатить их стоимость. В этом случае ежемесячно подписываемая справка будет просто накопительным документом, который предъявляется к оплате заказчику за расчетный период, определенный в договоре. Таким образом, заполненные согласно установленному порядку формы №КС-2 и КС-3 будут основанием для отражения в бухгалтерском учете подрядчика доходов от реализации выполненных строительных работ только в том случае, когда в договоре строительного подряда записано, что эти документы подтверждают факт приемки заказчиком объемов выполненных подрядчиком строительно-монтажных работ.

Акт приемки законченного строительством объекта (формы №КС-11, КС-14)

Акты приемки законченного строительством объекта (формы №КС-11 и КС-14) свидетельствуют о том, что выполненные подрядчиком объемы работ по договору окончательно приняты заказчиком. Данные акты предназначены для оформления приемки законченного строительством объекта в целом, а не отдельных его частей или этапов, кроме случаев, когда этапы сами являются отдельными объектами строительства. Акты по форме №КС-11 и КС-14 применяются как документы приемки законченного строительством объекта производственного и жилищно-гражданского назначения всех форм собственности (здания, сооружения, их очередей, пусковых комплексов, включая реконструкцию, расширение и техническое перевооружение) при их полной готовности в соответствии с утвержденным проектом, договором подряда (контрактом). Акт приемки является основанием для окончательной оплаты всех выполненных исполнителем работ в соответствии с договором (контрактом). Составляется этот акт, как правило, в двух экземплярах и подписывается представителями исполнителя работ (генерального подрядчика) и заказчика или другим лицом, на это уполномоченным инвестором, по одному экземпляру соответственно для исполнителя работ (генерального подрядчика) и заказчика. Оформление приемки производится заказчиком на основе результатов проведенных им обследований, проверок, контрольных испытаний и измерений, документов исполнителя работ, подтверждающих соответствие принимаемого объекта утвержденному проекту, нормам, правилам и стандартам, а также заключений органов надзора. В предусмотренных законодательством случаях, когда в приемке результата работ должны участвовать представители государственных органов или органов местного самоуправления (т. е. должна быть создана приемочная комиссия), вместо формы №КС-11 составляется форма №КС-14, которая предусматривает прием результатов выполненных работ именно приемочной комиссией.

Отражение в учете

Выручкой от реализации для строительных организаций являются объемы выполненных и принятых заказчиком строительно-монтажных работ. Основанием для отражения в бухгалтерском учете выручки от реализации строительно-монтажных работ являются первичные учетные документы (формы КС-2, КС-3, КС-6а). Соответственно, если сторонами подписаны указанные документы, бухгалтер должен сделать следующую проводку: Дт62 — Кт90 – отражена выручка от реализации СМР. Еще раз обращаем внимание, что акт и справка формы КС-2, КС-3 будут являться основанием для отражения доходов от реализации СМР только тогда, когда в договоре указано, что именно этими документами подтверждается факт приемки заказчиком выполненных работ. Если же акт и справка, согласно договору, носят промежуточный характер, и результаты работ фактически не передаются заказчику, то реализации не возникает. Аналогичная ситуация и с налоговым учетом. Согласно п. 1 ст. 39 Налогового кодекса РФ реализацией работ или услуг признается передача на возмездной основе результатов выполненных работ одним лицом для другого лица. Таким образом, до того момента, когда результаты работ не будут переданы заказчику (то есть не будет подписан акт сдачи-приемки работ, свидетельствующий о переходе риска гибели (повреждения) объекта к заказчику), реализация работ подрядчика в целях налогообложения не считается состоявшейся. Следовательно, налоговой базы по налогу на прибыль и НДС в этом случае у подрядчика не возникает. Если условиями договора предусмотрена поэтапная сдача объектов СМР без перехода права собственности на них, то в бухгалтерском учете такая передача не будет рассматриваться реализацией. Планом счетов при определении дохода по мере выполнения отдельных работ по этапам применяется счет 46 «Выполненные этапы по незавершенным работам». Счет 46 «Выполненные этапы по незавершенным работам» целесообразно использовать организациям, выполняющим работы долгосрочного характера – более одного года, которые согласно договорам осуществляют расчеты с заказчиками за отдельные этапы работ, имеющие самостоятельное значение. По окончании работ по объекту или договору в целом происходит закрытие счета 46 и определение финансовых результатов по завершающим этапам работ. Для целей налогового учета поэтапная сдача объектов строительства будет являться реализацией. Такой вывод можно сделать из ст. 316 НК РФ, в которой указывается следующее. По производствам с длительным (более одного налогового периода) технологическим циклом в случае, если условиями договоров не предусмотрена поэтапная сдача работ, доход от реализации указанных работ распределяется налогоплательщиком самостоятельно с учетом принципа равномерности признания дохода на основании данных учета. При этом принципы и методы, в соответствии с которыми распределяется доход от реализации, должны быть утверждены налогоплательщиком в учетной политике для целей налогообложения. Игорь Василенко, генеральный директор «Медиа-Консалт», г. Тамбов

Сдача и приемка выполненных работ

Приемка выполненных работ осуществляется в порядке, установленном законом и договором строительного подряда.

По завершении работ по строительству в целом или по этапам подрядчик обязан сдать, а заказчик принять выполненные работы немедленно после получения сообщения от подрядчика о готовности к сдаче.

Обязанность по организации и проведению приемки результата работ возлагается на заказчика, если иное не предусмотрено договором. Заказчик должен обеспечить участие в приемочной комиссии представителей соответствующих органов и заинтересованных организаций, выделить обслуживающий персонал, обеспечить объект необходимой энергией, сырьем, топливом и т. п. Все это заказчик делает за свой собственный счет, если иное не предусмотрено в договоре.

Приемка законченного строительного объекта должна быть организована заказчиком в предельно короткий срок после получения от подрядчика сообщения о готовности результатов строительных работ к сдаче. Просрочка заказчика с приемкой объекта, во-первых, переносит на него риск случайной гибели результата работ (п. 2 ст. 705 ГК) и, во-вторых, даст подрядчику право требовать возмещения понесенных убытков.

Договор строительного подряда может предусматривать как сдачу-приемку объекта в целом, так и сдачу-приемку его по частям (этапам, очередям). Если объект сдается заказчику по частям, стороны должны оговорить, кто из них будет осуществлять пользование переданной частью объекта, обеспечивать ее охрану, нести эксплуатационные расходы и т. д. На заказчика, предварительно принявшего результат отдельного этапа работ, по общему правилу, переходит риск последствий гибели или повреждения результата работ, которые произошли не по вине подрядчика (п. 3 ст. 753 ГК).

Приемка работ должна сопровождаться освидетельствованием их в натуре, установлением их соответствия договору, технической документации. В случаях, предусмотренных законом и исходя из характера работ, приемке предшествуют предварительные испытания (п. 5 ст. 753 ГК РФ). Приемка может осуществляться только при положительном результате предварительных испытаний.

Сдача-приемка объекта строительства оформляется специальным актом, который подписывается обеими сторонами (п. 4 ст. 753 ГК РФ), а также представителями уполномоченных государственных органов. Статья 753 ГК РФ (п. 6) предоставляет заказчику право отказаться от приемки результатов работ при обнаружении недостатков, исключающих возможность использования объекта подряда для указанных в договоре целей. Отказ стороны от подписания акта сдачи-приемки не исключает оформления сдачи объекта. Об этом в акте делается особая пометка и акт подписывается другой стороной.

Такой односторонний акт сдачи или приемки результата работы имеет юридическую силу до тех пор и постольку, пока и поскольку по иску другой стороны он не признан судом недействительным. Решение суда зависит от того, признает ли суд мотивы отказа от подписания акта обоснованными или нет.

Чаще всего на практике от подписания акта приемки объекта отказывается заказчик. Его отказ от приемки объекта обоснован лишь тогда, когда им обнаружены такие недостатки, которые исключают возможность использования результата работ для указанной в договоре строительного подряда цели и не могут быть устранены подрядчиком или заказчиком (п. 6 ст. 753 ГК).

Наличие в построенном объекте иных недостатков не препятствует его приемке. Все выявленные в ходе приемки недостатки и недоделки фиксируются в акте, подрядчику предоставляется разумный срок для их устранения, взыскиваются санкции, если они предусмотрены договором, но сам результат работ должен быть принят заказчиком. В противном случае подрядчик может составить односторонний акт сдачи работ, из которого придется исходить в дальнейшем, если только заказчик не добьется признания его недействительным в судебном порядке.

Если по не зависящим от сторон причинам объект не доведен до стадии готовности и работы по договору строительного подряда приостановлены, объект строительства должен быть законсервирован подрядчиком за счет заказчика. Кроме того, заказчик обязан оплатить подрядчику в полном объеме выполненные до момента консервации работы.

По смыслу ст. 752 ГК в случае, когда работы на объекте приостановлены по не зависящим от заказчика причинам, например по решению компетентного государственного органа, его обязанности ограничиваются компенсацией подрядчику только прямых издержек последнего на консервацию объекта и прекращение работ. Упущенная подрядчиком выгода возмещается лишь тогда, когда объект законсервирован из-за действий заказчика. Но при этом заказчик может требовать зачета тех выгод, которые подрядчик получил или мог получить вследствие прекращения работ.
