Акт на скрытые работы. Перед тем как применять шаблон, естественно рекомендуем хорошо посмотреть приведенные в нем нормы законодательства. Как пример выложил сканы актов фирмы в которой я работал. Как составить акт освидетельствования скрытых работ. Унифицированной формы акта на скрытые работы не существует. В нем обычно указывается следующая информация Здесь вы узнаете, что такое скрытые работы, что представляет собой акт на скрытые работы, кто и когда его должен составлять, причем здесь исполнительная документация, а также сможете ознакомиться с готовыми примерами и заказать Примеры оформления актов освидетельствования скрытых работ. Примеры заполнения журналов работ. Пример акта заполнен по максимальным требованиям которые я встречал в работе. Cкачать акт скрытых работ 2017. Примерный перечень актов освидетельствования скрытых работ: 1. Акт на работы по подготовке основания Правовые особенности оформления акта на скрытые работы пример и форма, а также бесплатные советы адвокатов. Факт их завершения должен быть задокументирован в виде актов. Пример составления. Как составить акт скрытых работ? Примерный образец составленного акта скрытых работ будет иметь такой вид и составила настоящий акт о нижеследующем: 1. К освидетельствованию предъявлены следующие работы. С 160.35.10 Б – 88 шт. (наименование скрытых работ). Акт освидетельствования скрытых работ – необходимый документ при выполнении определенных строительных, монтажных или ремонтных работ, контролировать выполнение которых невозможно. К примеру, в акте освидетельствования на штукатурные работы, последующим видом работ Перечень приложений должен быть пронумерован. В заключительной части акта на скрытые работе указываем те же лица, что и на первой странице. Некоторые работы после окончания строительства невозможно проверить. Это касается работ, проведенных внутри строительных конструкций и коммуникаций, например. Некоторые работы после окончания строительства невозможно проверить. Это касается работ, проведенных внутри строительных конструкций и коммуникаций, например. Акт освидетельствования скрытых работ: вариант составления. Данный бланк относится к документам Республики Беларусь и его можно скачать в формате PDF (Adobe Reader). Содержание 12 Акт скрытых работ на начальную засыпку трубопровода, пример скачать jpg+стр2+схема, скачать zip. 35 Акт на скрытые работы на прокол методом ГНБ, пример скачать doc.

Документы на замену гражданского паспорта, Договор на абонентское pr обслуживание, Технологическая карта по технологии пример, Справка телефонная по николаеву, Русская документация по hyper tools.

КАК ПРАВИЛЬНО ЗАПОЛНИТЬ АКТ ОСВИДЕТЕЛЬСТВОВАНИЯ СКРЫТЫХ РАБОТ? ИНСТРУКЦИЯ ПО ЗАПОЛНЕНИЮ (ОФОРМЛЕНИЮ)

скачать форму 2018

В данной инструкции рассматривается оформление актов освидетельствования скрытых работ в соответствии с требованиями приказа Ростехнадзора №470 от 09.11.2017 г. Данный приказ 15.02.2018 г. был зарегистрирован в Министерстве юстиции РФ, а спустя 10 дней обновленные требования к составу и порядку ведения исполнительной документации вступили в силу. С 26.02.2018 г. актирование освидетельствования скрытых работ по старым формам неправомерно.
Новая форма актов освидетельствования скрытых работ разработана в соответствии с изменениями Градостроительного кодекса Российской Федерации, вступившими в силу 01.07.2017 г.
Итак, сначала выясним, зачем же нужен акт освидетельствования скрытых работ? Акт освидетельствования скрытых работ – это документ, который составляется для фиксации контроля качества и соответствия проектной документации тех работ, которые впоследствии не будут видны человеческому глазу и предъявление их на проверку, без вскрытия и демонтажа вышележащих конструкций, будет не возможно. Например, при отделке помещений, сначала производят оштукатуривание, потом шпатлевание, а затем окрашивание стен. Так вот перед шпатлеванием составляется акт на штукатурные работы, а перед окрашиванием на шпатлевание стен. Тем самым, мы документально подтверждаем наличие выполненных работ, а также их качество. Благодаря таким актам легко обеспечить, а затем и подтвердить строительный контроль всей технологической цепочки строительства.
В соответствии с РД-11-02-2006 перечень скрытых работ, которые подлежат освидетельствованию, определяется проектной организацией. Но фактически далеко не во всех проектах такой перечень имеется, а если он там и есть, то в весьма урезанном виде, который зачастую не устраивает ни заказчика, ни надзорные органы. Исходя из этого рекомендуется составлять акты на все работы контроль за выполнением которых не может быть проведен после выполнения последующих работ.
Форма акта освидетельствования скрытых работ установлена Федеральной службой по экологическому, технологическому и атомному надзору и представлена в РД-11-02-2006 (приложение №3). Изменение формы акта и отклонение от нее не допускается. Печать акта производится на одном листе с двух сторон. Если указанная в акте информация не умещается на одном листе, то печатаются дополнительные листы. Но в данном случае каждая страница акта нумеруется. Связано это с возможной подменой страниц, на которых нет подписей.

Форма акта освидетельствования скрытых работ установлена Федеральной службой по экологическому, технологическому и атомному надзору и представлена в РД-11-02-2006 (приложение №3). Изменение формы акта и отклонение от нее не допускается. Печать акта производится на одном листе с двух сторон. Если указанная в акте информация не умещается на одном листе, то печатаются дополнительные листы. Но в данном случае каждая страница акта нумеруется. Связано это с возможной подменой страниц, на которых нет подписей.

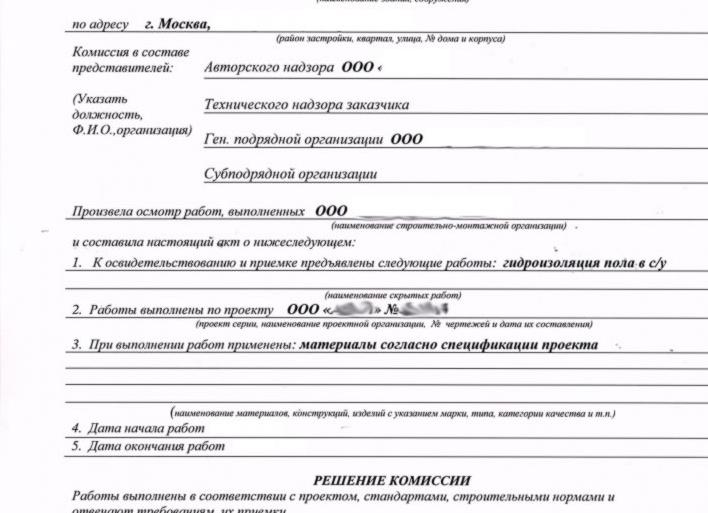

Теперь подробнее рассмотрим форму акта освидетельствования скрытых работ и методику ее заполнения. Первое, что потребуется заполнить это название объекта капитального строительства. Информацию о названии берем из проектной документации (наименование объекта указано на титульном листе или в штампах чертежей). Важно, после названия объекта внести данные о его почтовом или строительном адресе.
Далее приступаем к заполнению раздела, который посвящен информации о лицах, которые участвуют в освидетельствовании скрытых работ. Для начала разберемся о функциях этих лиц.
Застройщик (технический заказчик, эксплуатирующая организация или региональный оператор) – физическое или юридическое лицо, которое осуществляет реализацию инвестиционного проекта. Проще говоря — заказчик (инвестор проекта, собственник земельного участка, сооружения, строения, помещения, эксплуатирующая организация) или представитель заказчика на которого возложена ведущая роль в управлении строительным процессом и эффективном взаимодействии с остальными участниками строительства. Важно знать, что в соответствии с законодательством, с 01.07.2017 г. в качестве технического заказчика могут выступать только те организации, которые являются членами СРО.
Лицо, осуществляющее строительство – как правило, таким лицом является генеральный подрядчик.
Лицо, осуществляющее подготовку проектной документации – проектная организация, которая занимается проектированием объекта капитального строительства (реконструкции, ремонта), а также осуществляет авторский надзор за строительством.
Акт освидетельствования скрытых работ 2018 года в отличие от старой формы не предусматривает внесения данных о лице, осуществляющем строительство, выполнившем работы.
Подробнее с системой взаимоотношений участников строительного процесса можно ознакомиться .
После того, как мы выяснили роль каждого участника строительного процесса, нам предстоит указать следующие данные о них: наименование, ОГРН/ОРГНИП, ИНН, место нахождения организации, телефон/факс, а также наименование, ОГРН, ИНН саморегулируемой организации, членом которой является заказчик, генеральный подрядчики или проектировщик.
Все эти данные вам должен предоставить застройщик (технический заказчик). В крайнем случае, когда застройщик по каким-либо причинам отказывает вам в получении этой информации, вы можете зайти на сайт Федеральной налоговой службы и узнать там, большую часть необходимых для заполнения акта освидетельствования скрытых работ, сведения.
Далее датируем акт и присваиваем ему номер. Нумерацию актов лучше вести с учетом наименования раздела проектной документации, по которому выполнены работы. Допустим, нумерация акта на работы по устройству внутреннего водопровода и канализации будет выглядеть так: 1/ВК, где 1 – порядковый номер акта по разделу, а ВК – наименование раздела проектной документации. Такая нумерация в дальнейшем значительно облегчит поиск нужного акта, а также позволит избежать путаницы в нумерации.
На следующем этапе оформления АОСР (акт освидетельствования скрытых работ) заполняем информацию о представителях лиц, которые участвуют в освидетельствовании скрытых работ. В эту информацию входят должность, фамилия, инициалы, реквизиты документа о представительстве (приказы и распоряжения), а также наименование, ОГРН, ИНН и место нахождения организации, которую представляет специалист. Кроме того данные о представителе застройщика и представителе лица, осуществляющего строительство, по вопросам строительного контроля необходимо дополнить информацией об идентификационном номере в национальном реестре специалистов в области строительства. Данные о представителе лица, осуществляющего подготовку проектной документации дополняем информацией о наименование, ОГРН, ИНН саморегулируемой организации, членом которой является проектная организация. Стоит отметить, что в качестве реквизитов распорядительного документа, подтверждающего полномочия вносят информацию о номере и дате приказа (распоряжения) о назначении ответственного лица. Для каждого представителя приказ свой, а соответственно и область ответственности у них разная. Например, проектировщики выпускают приказ об авторском надзоре. Генеральный подрядчик и субподрядчик приказом назначают ответственные лица за производство строительно-монтажных работ и ведение исполнительной документации. Кроме того генеральный подрядчик и застройщик (технический заказчик) обязаны назначить лица, ответственные за ведение строительного контроля на объекте. Формы (бланки) приказов, а также примеры их заполнения вы можете найти здесь.
В пункт 1 акта освидетельствования скрытых работ вписывают наименование работ, которые предъявляются к освидетельствованию, с точным указанием места, где они производились (оси здания, этаж, номер (название) помещения, пикет, километраж и другие координаты которые позволяют точно идентифицировать место работ).
В пункт 2 заносим шифр рабочей (проектной) документации и номера листов в соответствии с которыми выполнены работы. Далее вписываем название проектной организации, которая осуществляла подготовку раздела проектной документации.
В пункте 3 указываем наименование материалов (изделий, конструкций, оборудования), которые использовались при выполнении работ, подлежащих освидетельствованию. После каждого материала в скобках указываем наименование документа, подтверждающего его качество и безопасность (сертификат соответствия, сертификат соответствия пожарной безопасности, санитарно-эпидемиологическое заключение, сертификат качества, паспорт качества, технический паспорт и т.д.) и дату его выдачи. Наименование материала указываем полностью. Например, если это труба, то указываем материал, диаметр, толщину стенки трубы. Если кирпич, то указываем его материал (керамический или силикатный) и марку.
В пункт 4 заносим данные об исполнительных схемах, лабораторных испытаний, экспертизах и обследованиях, произведенных в процессе строительного контроля.
В пункте 5 указываем фактические даты производства работ, которые мы предъявляем к освидетельствованию. Даты, указанные в акте освидетельствования скрытых работ должны совпадать с датами, которые указаны в общем журнале работ, акте о приемке выполненных работ КС-2, справке о стоимости выполненных работ и затрат КС-3.
В пункте 6 указываем данные (шифр) о разделе проектной документации по которому выполнялись работы, а также нормативные документы в соответствии с которыми выполнены работы. Причем название документа прописываем полностью. Например, на арматурные работы, которые выполнялись при возведении монолитных фундаментов, вписываем СП 70.13330.2012 «Несущие и ограждающие конструкции».
В пункте 7 указываем последующий вид работ, который согласно технологической цепочке нам предстоит выполнить. К примеру, в акте освидетельствования на штукатурные работы, последующим видом работ, который разрешается выполнить, является шпатлевание стен или устройство иного финишного покрытия.
Количество экземпляров указываем то, которое прописано в договоре, контракте, техническом задании или ином документе в соответствии с которым выполняются работы. Если такая информация в таких документах отсутствует, то количество экземпляров устанавливается путем устных переговоров с заказчиком.
В разделе приложений указываем все документы, которые мы прикладываем к актам. Такими документами являются исполнительные схемы (чертежи), заключения и протоколы лабораторных испытаний, экспертизы и заключения обследований. Перечень приложений должен быть пронумерован.
Обратите внимание, что в соответствии с РД-11-02-2006 с изменениями 2018 года, в случае если в одном из пунктов требуется указать более 5 документов, то в таком пункте можно указать ссылку на реестр таких документов, причем данный реестр будет являться неотъемлемой частью акта.
В заключительной части акта на скрытые работы указываем те же лица, что и на первой странице. Пишем только фамилию и инициалы. Другую информацию о представителях в эту часть акта заносить не требуется.

скачать форму 2018

Акт скрытых работ (АОСР) – это составляемый застройщиком и заказчиком документ, фиксирующий факт освидетельствования и приема скрытых работ, выполненных застройщиком на промежуточных этапах строительства.

Файлы в .DOC:Бланк акта скрытых работОбразец акта скрытых работ

Скрытые работы

Перечня работ, которые могут быть отнесены к скрытым, не существует. По сути, ими могут быть любые важные технические действия, осуществляемые в процессе строительства и, в соответствии с названием, скрытые от глаз при сдаче объекта в эксплуатацию.

Именно поэтому фиксация факта осуществления скрытых работ и составление акта происходит на промежуточных этапах строительства.

При этом в качестве скрытых работ могут быть заявлены только те операции, которые указаны в проектной документации объекта. То есть скрытыми работами может быть только то, что предусмотрено проектом и, как следствие, договором между застройщиком и заказчиком, начиная с прокладки теплых полов и заканчивая полостью в кладке для захоронения праха собственника.

Как правило, к скрытым работам относятся:

  1. изоляционные работы;
  2. антикоррозийные работы;
  3. основания полов;
  4. перетирка стен и потолков сухими смесями;
  5. проводка труб и электрокабелей;
  6. фундаментные работы в части металлических каркасов под заливку и т.д.

Вне зависимости от вида скрытых работ, по каждому этапу должны быть составлены акты освидетельствования скрытых работ. Отсутствие актов будет безусловным препятствием для продолжения дальнейших строительных, ремонтных или реконструкционных работ.

Оформление акта

Все, что относится к строительству, является областью государственного регулирования. Поэтому форма акта освидетельствования скрытых работ регламентирована Приказом Ростехнадзора №1128 от 26.12.2006 года (приложение №3 РД 11-02-2006) с изменениями и дополнениями, внесенными Приказом №428 от 26.10.2015 года, того же Ростехнадзора.

В целом оба приказа Ростехнадзора устанавливают следующую процедуру оформления акта:

  • застройщик (подрядчик) предоставляет пакет документации по проведенной скрытой работе, включая чертежи, графики и тексты;
  • застройщик составляет акт в письменном виде или, если заказчик на это согласен, в электронной форме, с использованием усиленной цифровой подписи;
  • представленные в акте работы проверяются на соответствие проектной документации;
  • скрытые работы сверяются с перечнем скрытых работ, содержащимся в проектной документации в перечне работ и конструкций, влияющих на безопасность объекта и нуждающихся в оценке на промежуточных этапах;
  • качество скрытых работ оценивается в соответствии с рабочим проектом;
  • скрытые работы проверяются на предмет соответствия требованиям техрегламента;
  • методы контроля и испытаний проверяются в случае, если к осуществлению промежуточной оценки были привлечены сторонние технические эксперты;
  • застройщик (подрядчик) обязан составить исполнительную документацию по выполненным скрытым работам.

Подписание акта производится следующим образом:

  • первым подписывает подрядчик;
  • вторыми подписывают строительный и авторский надзор;
  • третья подпись проставляется заказчиком;
  • четвертая подпись принадлежит иным лицам – участникам строительства, если они имеются.

В обязательном порядке в акте указываются объемы выполненных скрытых работ в физических величинах (метры, сантиметры, кубометры и т.д.).

Ограничения

В процессе составления и подписания акта освидетельствования скрытых работ недопустимо:

  • применять документальные формы, не предусмотренные нормативными актами для данного вида работ;
  • пропускать графы типового шаблона;
  • производить исправления в тексте;
  • не расшифровывать подпись участников акта;
  • не проставлять дату составления акта.

Процедура проверки и документы

Как и любой иной акт, АОСР должен быть обоснован документально.

Отсутствие подтверждающих документов по выполнению застройщиком (подрядчиком) скрытых работ влечет за собой неподписание акта заказчиком.

В качестве приложения используются исполнительные схемы, выполненные в соответствии с требованиями ГОСТ Р 51872-2002 с указаниями физических объемов работ, включенных в схемы.

При выявлении нарушений качества скрытых работ заказчик обязан известить органы строительного контроля и выдать подрядчику предписание на остановку работ или на устранение недоработок. Запрещено дальнейшее осуществление работ до тех пор, пока акт приема скрытых работ не будет подписан всеми участниками.

При оценке качества работ, выполненных при возведении отдельных конструкций или этажей, подрядчик должен приложить к акту:

  • весь комплект актов по каждой скрытой работе в составе конструкции или этажа;
  • геодезические схемы;
  • протоколы испытаний, если они предусмотрены проектом.

Заказчик при этом непосредственно на строящемся объекте проверяет достоверность геодезических схем.

Оформленные и подписанные акты освидетельствования скрытых работ нумеруются и приобщаются к перечню исполнительной документации при строительстве раздела 6 журнала строительных работ.

Акт скрытых работ строительства КХО для ЧОП и ЧОО

В соответствии с п. 169. Приказа МВД РФ от «12» апреля 1999 г. № 288 «О мерах по реализации постановления правительства Российской Федерации от «21» июля 1998 г. № 814″ комнаты для хранения оружия и (или) патронов (оружейные комнаты) должны соответствовать требованиям их технической укрепленности.

Проектные, инженерные, технические и строительные требования к КХО ЧОП и ЧОО определены вышеуказанным приказом, а о фактическом выполнении требований по техническому укреплению помещений для хранения оружия или патронов составляется Акт скрытых работ.

Акт скрытых работ – это документ, который составляется при выполнении строительно-монтажных работ, контролировать и оценить качество выполнения которых невозможно. К ним можно отнести гидро-, звуко-, теплоизоляцию, ремонт электропроводки, установку труб и т.п., которые будут скрыты последующими работами за стенами, панелями.

Акт скрытых работ является подтверждением того, что работы выполнены качественно и с соблюдением всех требований. По окончании строительных и монтажных работ Акт произведенных скрытых работ подписывается сторонами Заказчика и Подрядчика (Исполнителя работ) или уполномоченными представителями сторон и вместе с другими документами предъявляется для комиссионного обследования помещения и приемки КХО ЧОО и ЧОП сотрудниками лицензионно-разрешительной работы Росгвардии и получения Акта о проведении проверки условий обеспечения сохранности оружия и патронов.

При выполнении некоторых работ в строительстве необходимо контролировать промежуточные работы, так как они влияют на безопасность всего объекта в целом. Акт освидетельствования скрытых работ составляется при приемке промежуточных работ, которые будут скрыты последующими работами.

Требования к составу и порядку ведения исполнительной документации при строительстве утверждены приказом Ростехнадзора от 26 декабря 2006 г. № 1128. В приложении 3 к приказу Ростехнадзора содержится образец акта освидетельствования скрытых работ, которые оказывают влияние на безопасность объекта капитального строительства и контроль за выполнением которых не может быть проведен после выполнения других работ. Перечень скрытых работ, подлежащих освидетельствованию, определяется проектной документацией.
